单选题

某房屋建筑的基础工程. 由挖基槽、浇筑混凝土垫层、砌砖基础和回填土共四个施工过程组成,现在拟采用四个专业工作队组织流水施工,划分为三个施工段(业主要求工期为30

施工段

施工过程

挖基槽

4

4

4

浇筑混凝土垫层

2

2

2

砌砖基础

5

5

5

回填土

2

2

2

根据题中条件,本工程组织流水施工的工期为( )d。

//

A、 各施工段流水节拍见下表(单位:
B、

15 //

C、

27//

D、

30 //

E、

39//////B//中等//单。。

下载APP答题
由4l***pn提供 分享 举报 纠错

相关试题

单选题 组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

A、

K①,②=2,K②,③=2 //

B、

K①,②=2,K②,③=3 //

C、

K①,②=3,K②,③=2 //

D、

K①,②=3,K②,③=3//////D//中等//单。。

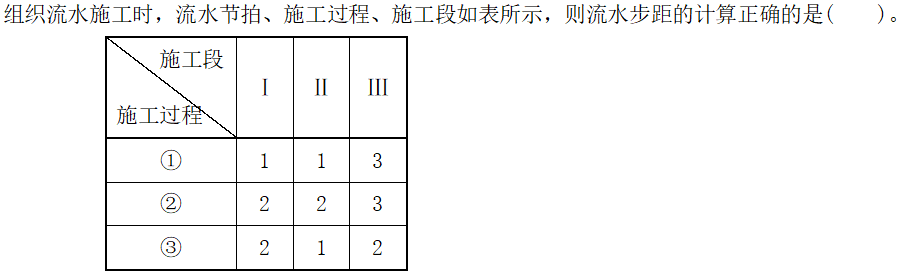

单选题 组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

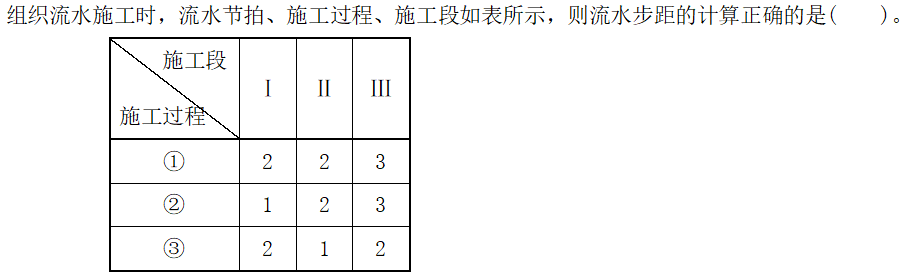

A、均等于2 //
B、均等于3//
C、K①,②=7,K②,③=1//
D、K①,②=1,K②,③=7//////C//中等//单。。

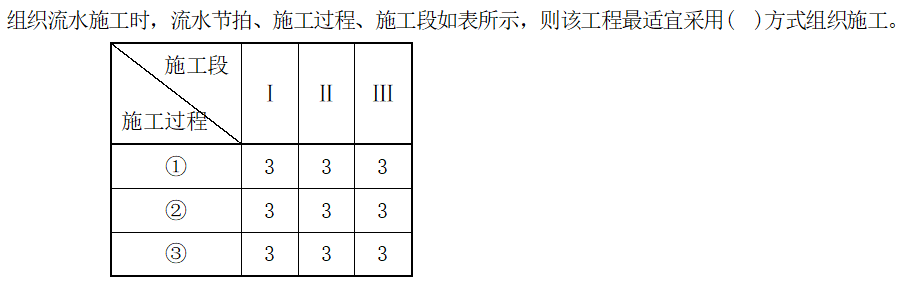

单选题 组织流水施工时,流水节拍、施工过程、施工段如表所示,则该工程最适宜采用()方式组织施工。

//

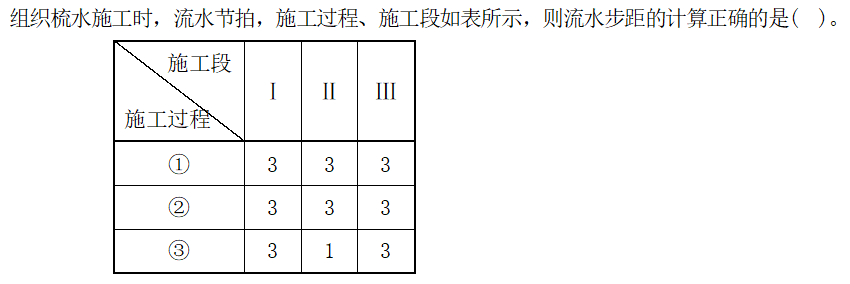

组织梳水施工时,流水节拍,施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

A、等节拍 //
B、异节拍 //
C、无节拍 //
D、无节奏 //////A//中等//单。。
E、均等于2 //
F、均等于3 //
G、K①,②=3,K②,③=5 //
H、K①,②=3,K②,③=2 //////B//中等//单。。

单选题 如图所示进度计划表,组织施工的方式最可能是()。

//

A、

依次施工 //

B、

平行施工//

C、

流水施工//

D、

成倍施工//////B//中等//单。。

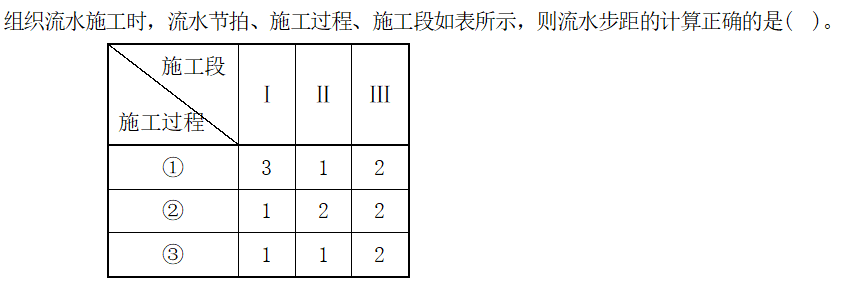

单选题 组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

A、K①,②=2,K②,③=2 //
B、K①,②=2,K②,③=3 //
C、

K①,②=6,K②,③=1 //

D、

K①,②=3,K②,③=3 //////C//中等//单。。

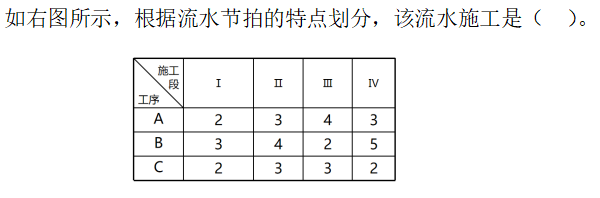

单选题 如右图所示,根据流水节拍的特点划分,该流水施工是()。

//

等步距异节拍流水//

A、

等节拍流水 //

B、

异步距异节拍流水//

C、

等步距异节拍流水//

D、

无节奏流水//////D//中等//单。。

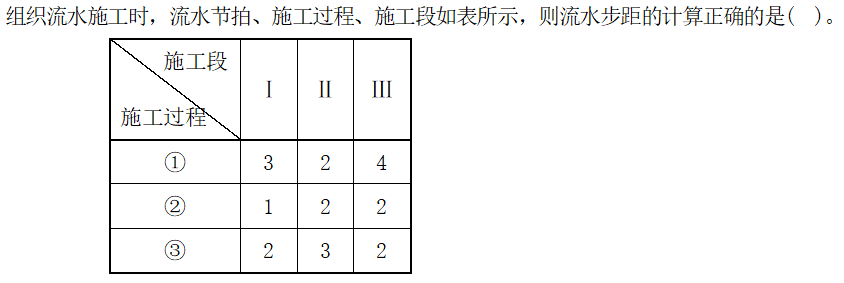

单选题 组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是( )。

//

A、

K①,②=3,K②,③=3 //

B、

K①,②=4,K②,③=3//

C、

K①,②=4,K②,③=4 //

D、

K①,②=3,K②,③=4//////B//中等//单。。

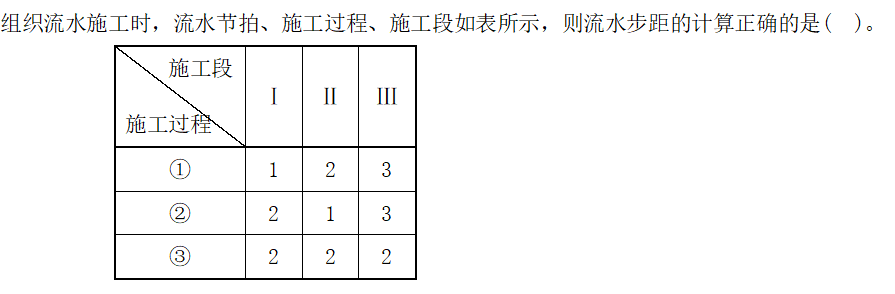

单选题 组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

K①,②=1,K②,③=4 //

组织流水施工时,流水节拍、施工过程、施工段如表所示,则流水步距的计算正确的是()。

//

A、

K①,②=3,K②,③=2 //

B、

K①,②=3,K②,③=3 //

C、

K①,②=2,K②,③=2 //

D、

K①,②=2,K②,③=3 //////A//中等//单。。

E、

K①,②=3,K②,③=1 //

F、

K①,②=4,K②,③=1 //

G、

K①,②=1,K②,③=4 //

H、

K①,②=3,K②,③=4 //////C//中等//单。。
