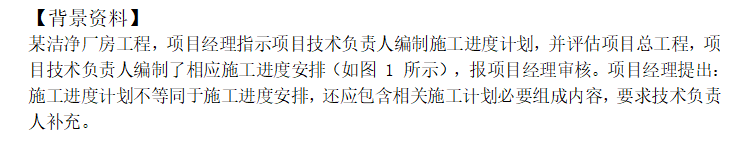

简答题 (2019 二建真题案例一)

因为本工程采用了某项专利技术,其中工序 B工序 F工序 K 必须使用某特种设备,且需按“B→F
→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为
止,且场内停置等待的时间均按正常作业时间计取租赁费用。 项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。 项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目 经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。

【问题】 (1)写出图 1 网络图的关键线路(用工作表示)和总工期。 (2)项目技术负责人还应补充哪些施工进度计划的组成内容? (3)根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工
期是多少? (4)根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?
优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
